吃瓜网:本文我们主要讲解两种常见的轻质隔墙的施工工艺
发布时间:
2025-09-08 10:04:42
本文着重介绍两种常见的轻型内隔墙,分别是用轻钢龙骨和罩面板构成的隔墙,以及完全由板材搭建的隔墙。
下面开始本期的主要内容。
01.
你还记得轻钢龙骨隔墙
的工艺流程吗?
一、材料
龙骨材料:

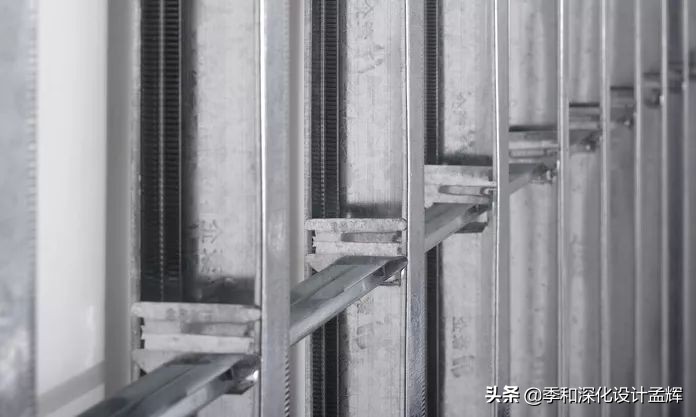

轻钢龙骨系统中的主要构件包括沿顶部的龙骨,沿地面的龙骨,起加固作用的龙骨,以及用于竖向和横向支撑的龙骨,还有横向加撑的龙骨。
轻钢龙骨配件:

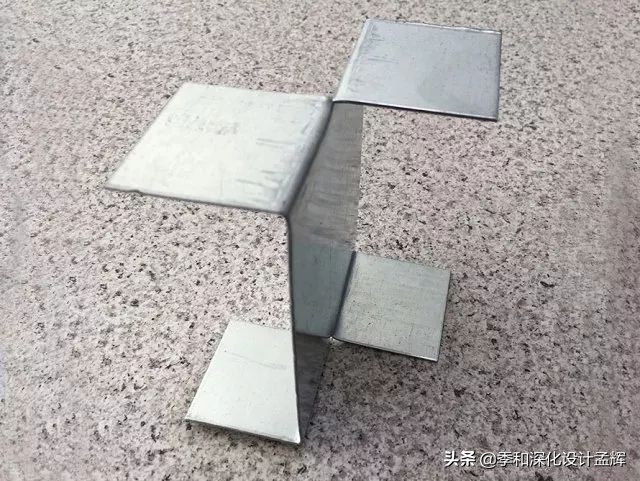

支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等。
天、地龙骨断面类型:(单位:mm)
50*40、75*40、 100*40 、150*40;
竖龙骨断面类型:
四千八百五十乘以五十,七千三百五十乘以五十,九千八百五十乘以五十,一万四千八百五十乘以五十;
贯通龙骨断面类型:
38*12;
紧固材料:

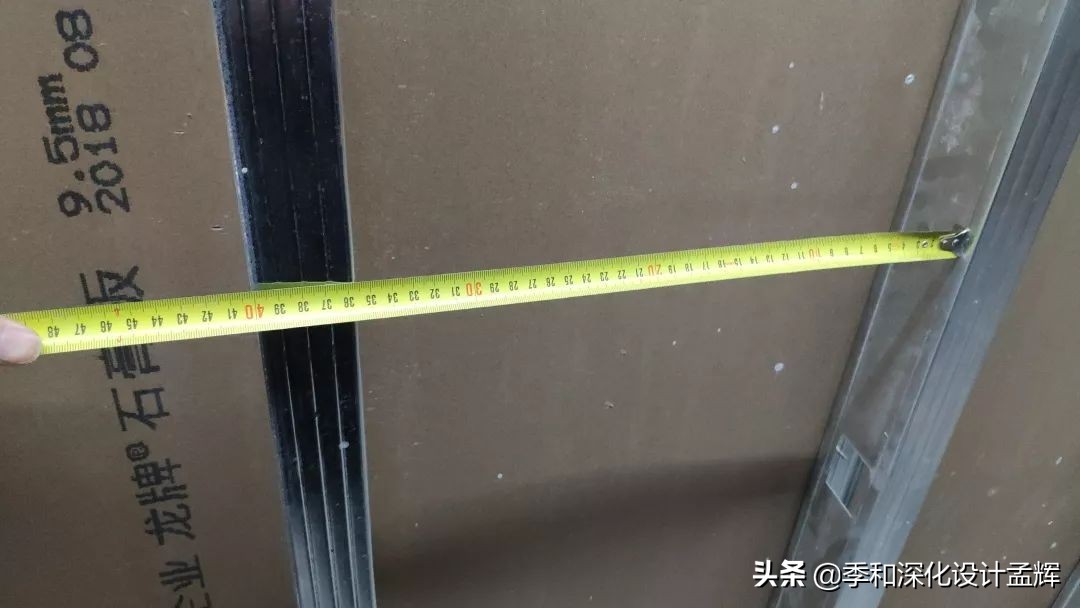

钉枪固定件,膨胀固定件,镀锌自攻钉(12毫米石膏板适用25毫米长钉,两层12毫米石膏板适用35毫米长钉),木制螺丝等。
填充材料:
玻璃棉、矿棉板、岩棉板等,按设计要求选用。
二、工艺流程
工艺节点↑
划线,然后制作地梁,如果存在设计要求的话,接着安装上下龙骨,进行竖向龙骨的分档,之后安装竖向龙骨,进行管线布置,接着安装横向卡档龙骨,安装门洞口的框架,先安装一边的罩面板,然后铺设隔音棉,再安装另一边的罩面板,最后进行验收
三、施工工艺
弹线↑

在基体上划出水平轨迹和竖直轨迹,用来确定隔断龙骨的摆放点、龙骨的笔直状态以及固定的位置。
地梁支模↑
施工需遵循设计规范,在地面依据标记铺设模板,随后进行地梁的混凝土浇筑工作。
沿着标记线安装顶部和地面的龙骨,每段龙骨连接处要确保笔直。固定点之间的距离不能太大,龙骨的末端必须牢固固定。边框龙骨和主体之间,要依照设计规范安装密封条。
安装支撑卡系列龙骨时,先将其置入竖向龙骨的开口位置,卡与卡之间的间隔在400到600毫米之间,并且距离龙骨两端的部分应为20到25毫米。

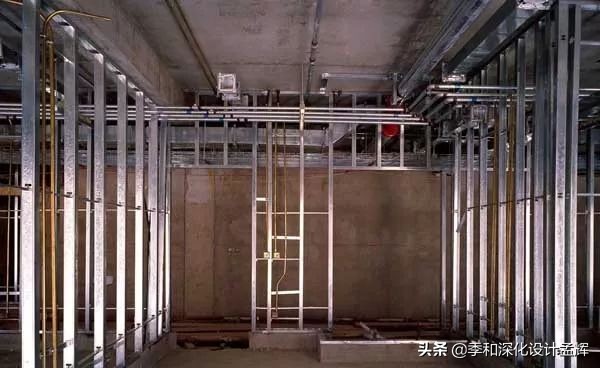

穿心龙骨↑
在安装通贯型龙骨时,若墙体高度不足三米,则设置一道龙骨,三米至五米之间设置两道,五米以上则设置三道。
在门窗或者特殊的连接部位,需要安装额外的龙骨来加固,并且这个安装过程必须满足设计方面的规定。

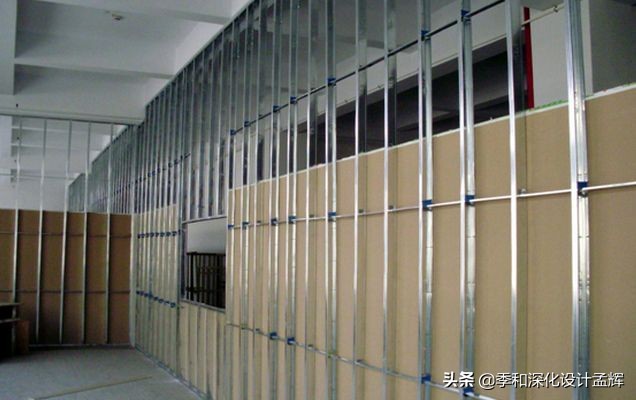

6、安装罩面板(一侧),宜竖向铺设,其长边垂直放。
安装罩面板↑
铺设屋面瓦前,需对嵌入墙体内的管线及挂钩装置等,实施针对性加固处理。瓦片固定时,要借助自攻螺丝将板材与钢架紧密固定。螺丝钻入钢架的深度,应确保至少达到一公分。
自攻螺钉的分布距离有要求:沿着板材的边缘部分,这个距离不能超过两百毫米,在板材的中间区域,这个距离也不能超过三百毫米,在两层石膏板组合的情况下,里面的那层板材,钉子到板边的距离是四百毫米,板材中间的距离是六百毫米,钉子与石膏板边缘的间隔需要在十毫米到十五毫米之间。
7、安装罩面板(另一侧)

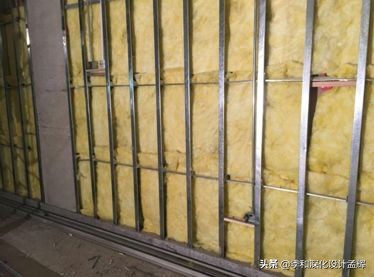

填充隔音材质↑
石膏板之间的缝隙,不能设置在同一个龙骨上。铺设防火、隔音等材料,要和另一侧石膏板同步操作,填充物必须完全覆盖、压平。
第2层板材的安装步骤和第1层一样,不过安装位置要和第1层板材的缝隙错开,接缝不能设置在同一个龙骨上。
隔断底部若铺设木质挡板,其上方的面板需与地面保持两到三厘米的空隙;倘若采用大理石或水磨石作为挡板材料,面板底部则应与挡板上沿完全对齐,并且两者之间的缝隙必须处理得非常紧密。
9、质量验收:

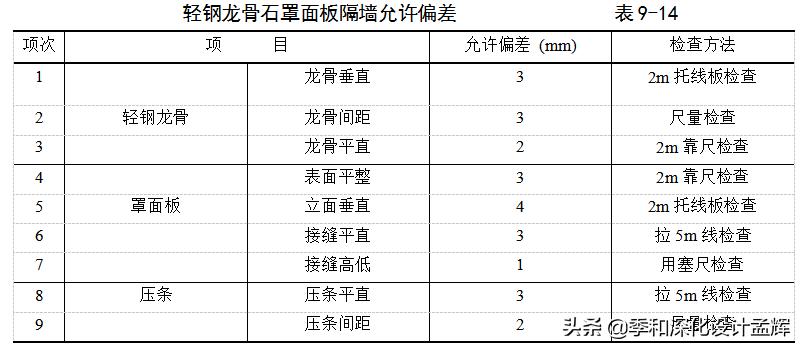

验收标准↑
现在,就是轻钢龙骨的隔墙做法,我们要把建造步骤记在心上,然后,再为你梳理一遍:
划线,然后制作地梁,如果存在设计要求的话,接着安装天地龙骨,然后进行竖向龙骨的分档,安装竖向龙骨,进行管线布置,接着安装横向卡档龙骨,安装门洞口的框架,安装其中一侧的罩面板,铺设隔音棉,安装另一侧的罩面板,最后进行验收
现在我们接着了解一种轻型隔断,这个资料是我们平台用户提供的,这次系统归纳能助你深入掌握,肯定会有新的体会。
02.
轻质板材隔墙施工
工艺你了解多少?

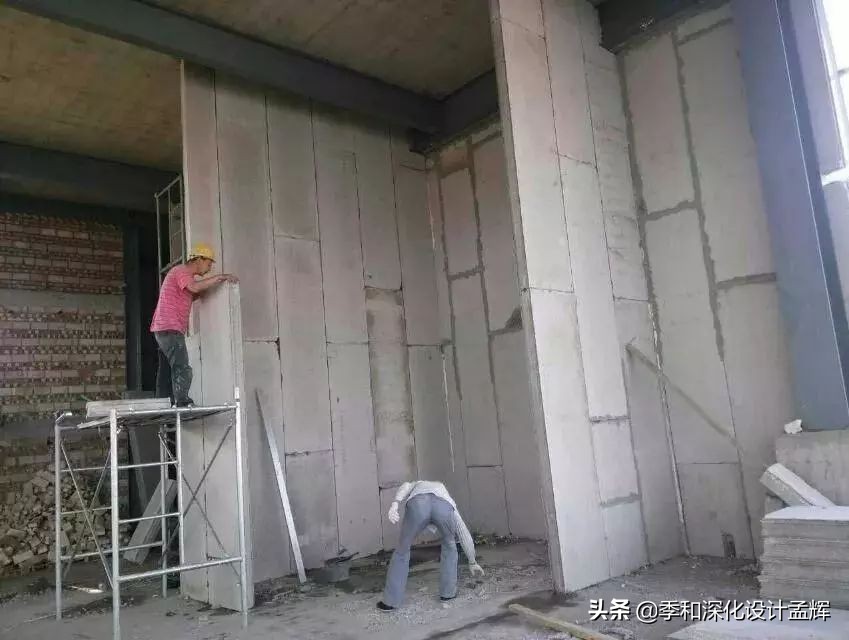

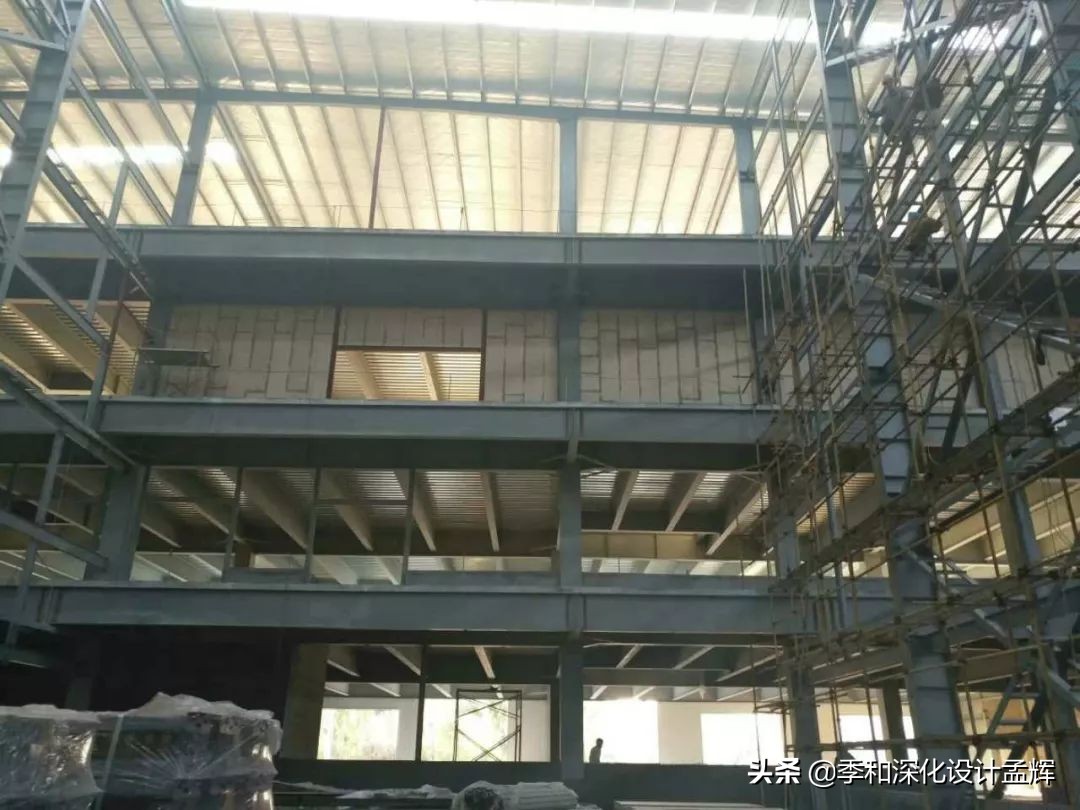

板材隔墙↑
板材隔墙↑

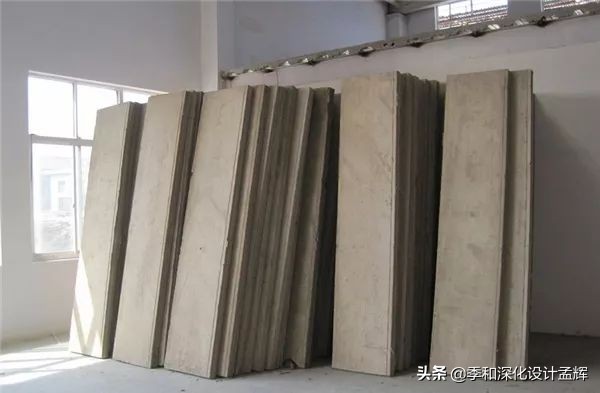

板材隔墙↑
工艺流程:
定位标记,接着固定部件,然后调制粘合剂,随后设置分格板,确认表面光滑且竖直,铺设线路管道,处理接缝空隙,修复板材表面,完成隔断检验,最后实施表层修饰
我们来逐步来对这些工艺节点进行分析:
清除隔墙板同顶面与地面及墙面的相接处,所有超出墙面范围的砂浆、混凝土等物务必去除并打扫干净,接合部位尽量弄平整。
施工放线、分档:
地面、墙面和顶面按照预定位置,划出隔墙的边界线以及门窗的开口线,同时依据板材的宽度进行分区划分。
安装固定件:
墙板和地面、顶面、柱以及墙面的结合部位需要用U形或L形卡件来安装固定。当卡件与地面、顶板、梁相接时,应将其安装在条板的接缝位置上。墙身高度每米距离设置一个卡件。这些卡件要通过射钉枪进行安装固定。
配制胶粘剂:
胶粘剂要随配随用。配制的胶粘剂应在30min内用完。
安装隔墙板:

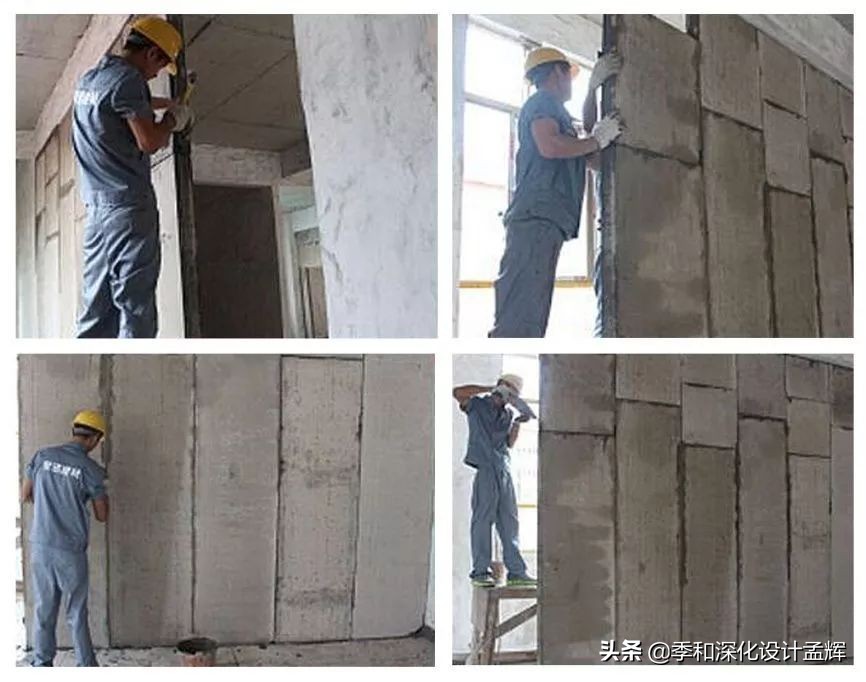

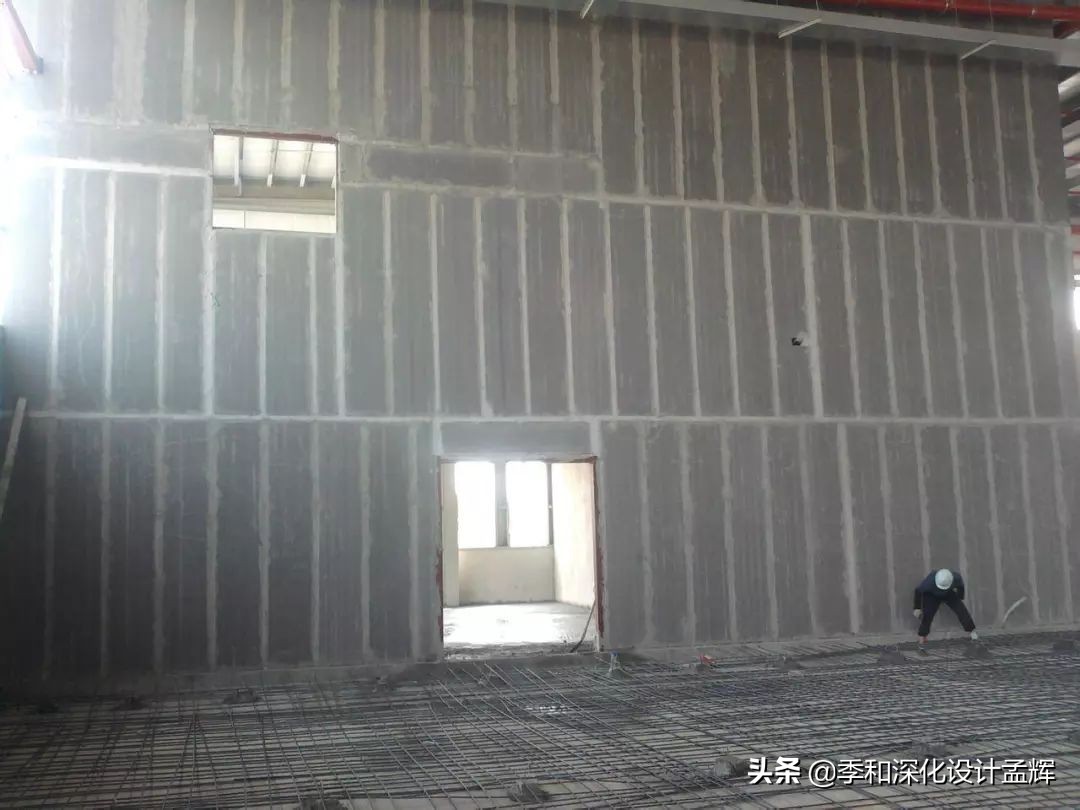

安装隔墙板↑
安装隔墙板要从接触墙体的部位起,逐块依次铺设。依据标记好的位置进行安放,用木片垫在板底,然后用手向前推隔板,让接缝处渗出灰浆。
铺设第二个板材时,需先在已铺设好的第一个板材的旁边涂抹粘合剂,再依照先前步骤进行铺设,确保两块板材紧密贴合,逐块完成整个墙面的铺设工作。
检查平整垂直:

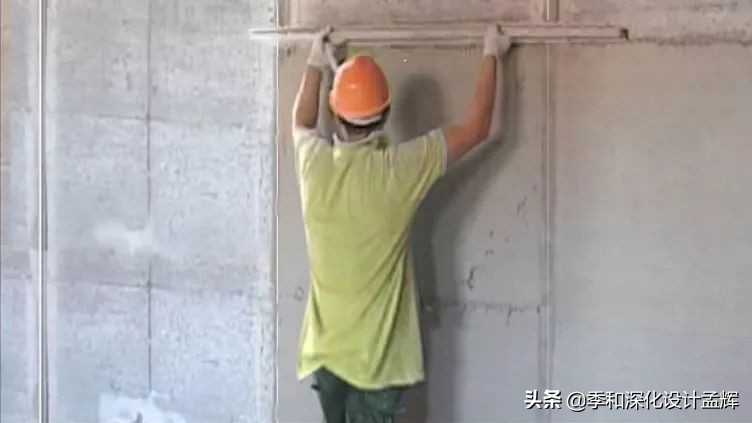

安装时须持续借助2米直尺和间隙规校验墙面的平整情况,同时采用2米垂线板核实板材的垂直状态。务必保证达到标准,倘若存在偏差,可在当前环节进行适度修正。

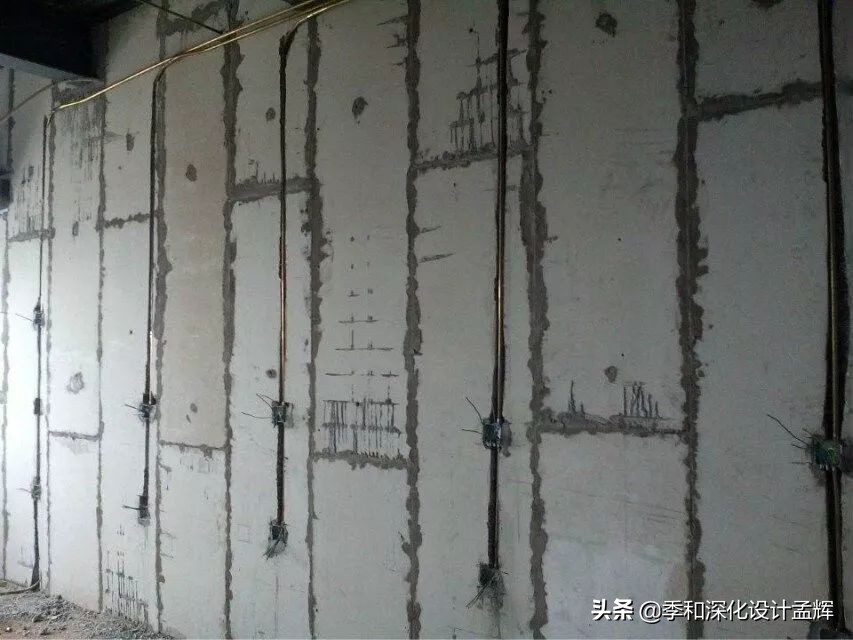

布线管:
完成墙体内管线与盒体装置,并填充相应物料,隔墙板固定到位,需等粘合剂完全凝固,才能在墙体表面进行打孔与扩大孔洞的操作。
板缝处理:
隔墙板安装完成后,需要确认所有缝隙都粘合牢固,同时检查是否存在裂缝情况,如果发现裂缝,必须找出形成原因,然后实施修复措施。
板面装修:
如遇板面局部有裂缝,在做饰面前应先处理。

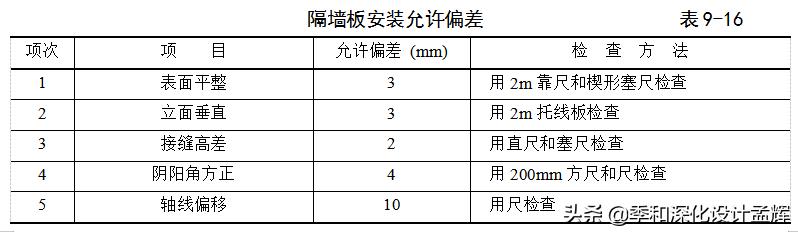

隔墙验收:
面层处理:
涂刷最后一层涂料就完成了。如果选择安装瓷砖,就不必批刮腻子,可以直接用水泥砂浆把瓷砖固定在墙面,或者直接粘贴墙纸、木饰面等材料。
