我整了三处居所,从查验、选定装修团队、基础工程、主要材料配置到空气流通、迁入居住,各道步骤都了如指掌。
今日已将三十八项核心装修步骤、时间安排以及关键要点逐一梳理清楚,对于装修新手而言,阅读此篇内容即可全面掌握。
一、前期准备
1、现场验房,1天

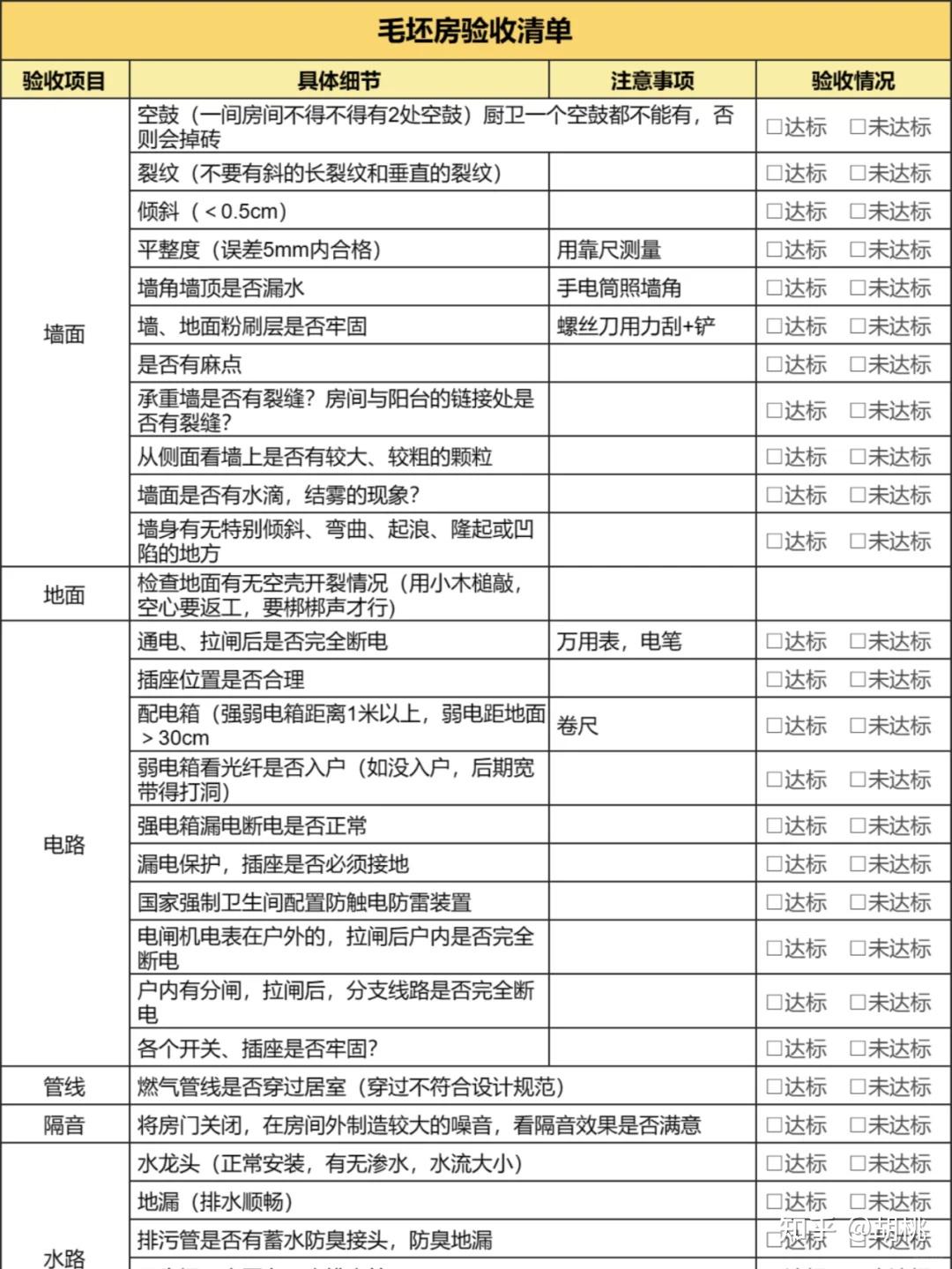

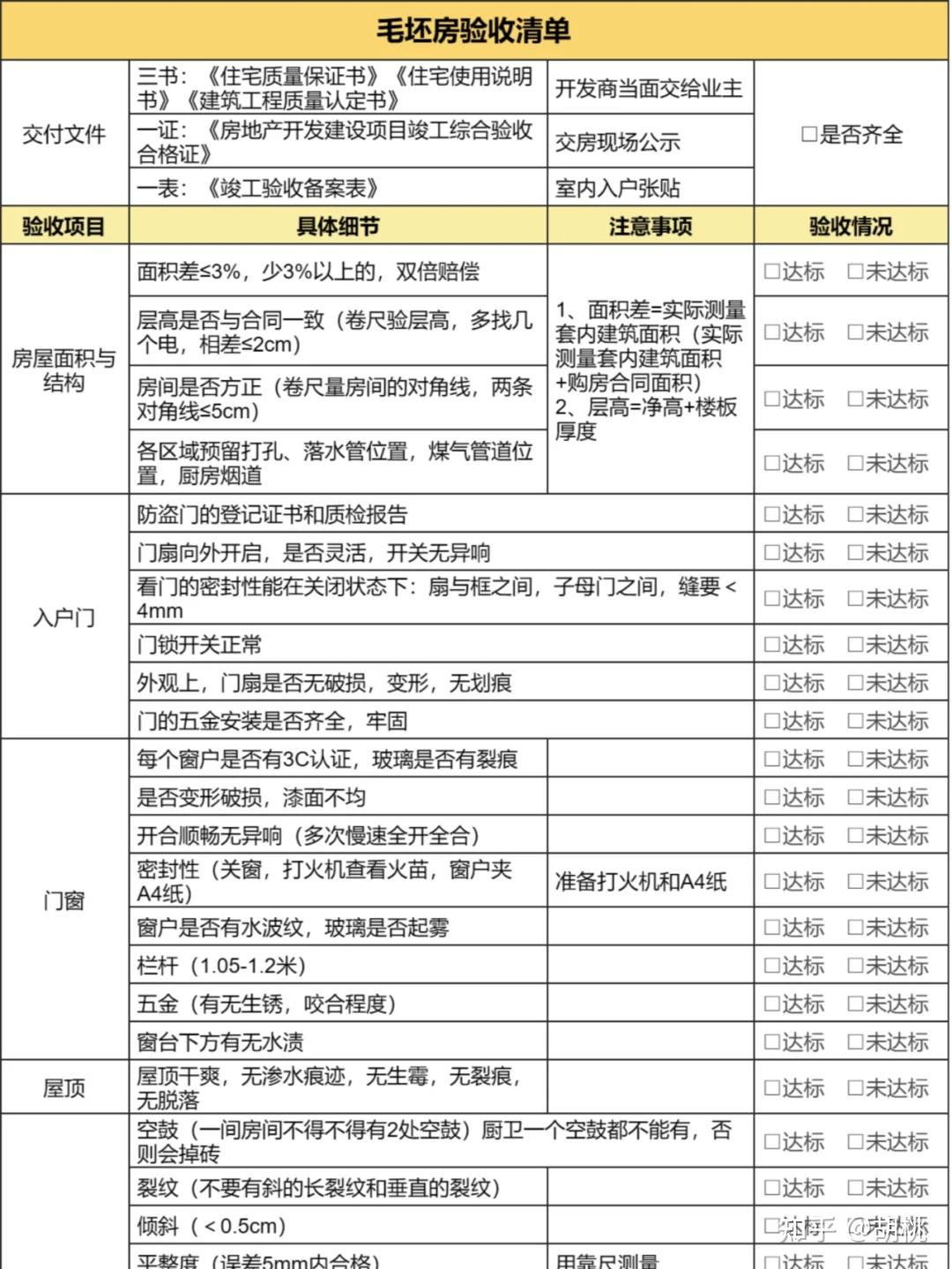

许多人都耗费了毕生积蓄,历经多年才购得一处居所,在房屋验收环节往往因缺乏认知,仅能敷衍了事,实际上,诸多装修方面的弊端在毛坯阶段就已显现,倘若验收时能严格把关,后续便可避免诸多麻烦,可以将下方表格复印留存。
2、确定装修预算,1-3天
资金规划是整个装修工程的根本,在动工之前,需要制定一份详细的装修费用清单,首先明确每个阶段能够投入的金额,其次也便于筛选掉那些报价不合理或离谱的装修企业,建议向身边的亲戚、朋友或同事进行咨询,尤其要选择最近三年刚完成装修的人士,他们的经验能更贴近当前的市场行情。
如今的家装企业通常有两种服务模式,一种是基础装修,另一种是全套装修,全套服务包含了基础装修的全部内容,并且增加了主要材料的费用,各家装修公司的报价存在差异,根据装修市场的普遍价格水平来看,
本地小型装修企业,多数在住所周边设有店面,需留意它们有可能会将工作交给零散的工人去完成。
本地享有盛誉的装修企业:在当地颇具影响力,价格公道,适合选择半包服务。
大型遍布全国的装修企业,其经营体量可观,并且设有宽敞的展示空间,提供的材料种类和设计风格更加丰富多样,若选择整体承包服务,建议优先考虑这类公司。
如果资金有限,能够考虑选择本地的规模较小的装修企业实施半包方案,对于100平方米的房屋,基础装修费用大约为七万元,主要材料费用约为六万五千元,家具和家电购置费用大约在四万元上下,这样基本能够满足需求。接着可以聘请一位监理负责监督施工过程,费用大概在两千到三千元之间,通过这种方式可以有效避免施工团队在工程中存在欺骗行为。
向您介绍一个我用于制定装修费用计划时的高效工具,只需输入住宅的平方数,即可获取本地当前装修费用明细,包含102项人工费用标准、辅助材料价格、主要材料价格的具体清单,拿去与装修企业进行参照比较,从此不必担忧出现额外收费或遗漏项目:
点下方卡片拿你家最新装修价格清单
3、选装修公司,7-15天
如今装修行业主要提供三种方案,分别是部分材料搭配施工、全部材料由商家负责、以及整体打包服务,根据经济能力评估,我排除了全部包办的选择。
自己购买一部分主要材料,装修公司负责处理施工和辅助材料,我选择了这种模式,主要是因为当时比较有空闲,能够抽时间去逛建材市场,自行选购主要材料还能挑选自己喜欢的样式,这种方式比较符合我的需求。
自己负责全部费用的话,就不必单独采购材料了,装修公司会提供施工、辅料和主材等所有服务。起初我误以为全包意味着完全无需操心,现在才明白像家具电器这类物品仍需自行选购,选择全包方案的人要注意这一点。
我先后在围栏、小红书、大众点评、知乎等平台查找,大小不一的装修公司先后看了十多家。约他们上门进行房屋测量和设计,有四家提供了报价和方案。预约测量时需要注意以下几点:
建议多咨询几家装修企业进行房屋测量,部分装修企业会派销售人员假扮设计师,这种做法在初期就应该排除,
测量建筑物的具体规格,大约三天到一周内可以提供设计思路和成本清单,接着比较一下设计质量与价格的区别。
要和设计人员交流,讲明你的想法,请他们从专业角度提供建议,这样沟通效果更好。
经过反复斟酌,在土巴兔的装修小程序上选定了一家半包装修企业,由于他们保证我设计方案确定之后,不会出现额外收费的情况。起初我对此持怀疑态度,但装修结束后,确实没有发生任何增项,这一点相当令人满意。
他们还提供了三次质量把控的协助,在某些地方称作监理,主要是协助检查施工品质,确认合格后才继续后续的装修步骤。他们那里还有合同审核服务,如果你对报价单和合同内容不明确,可以找合同审核专家为你进行审核。我有两次装修经历,因此没有使用他们的合同审核服务,有需要的朋友可以尝试一下。相关信息放在下面供大家参考:
点击下方卡片就能找
综合全国300多个城市排名
已为4100万业主找到靠谱装修公司
4、物业备案 0.5天
委托装修企业进行施工时,房主需要备齐以下文件,然后交由他们办理登记手续:
二、主体拆改

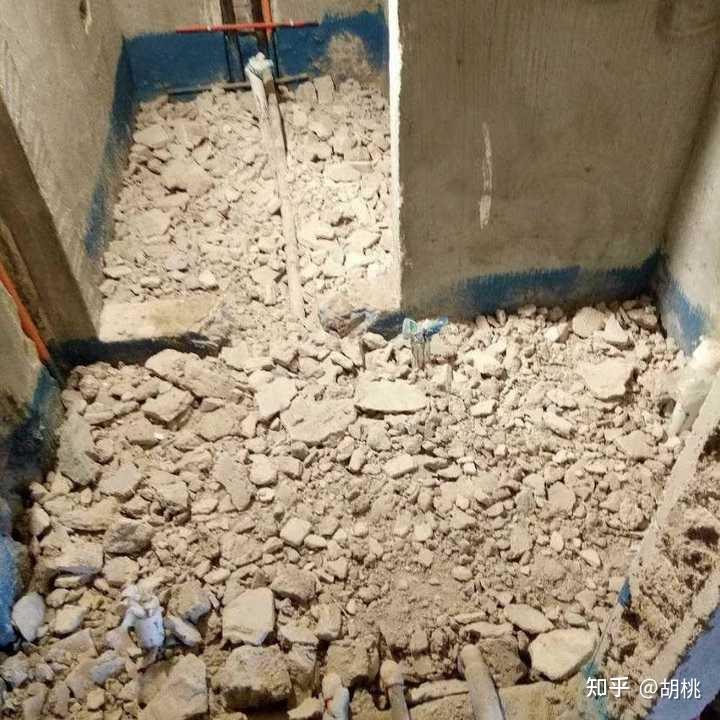

5、敲墙体 1-3天
①二手房拆改前要做好交底工作,重点排查水管、电线是否老化。
②房龄没超过5年的话尽量少拆改,承重墙不能拆。
6、铲墙皮 1-2天
①二手房的墙面腻子一般质量不好,需要铲掉。
②如果是耐水腻子,无起皮、开裂等情况,可以用.
③墙面要铲除到水泥砂浆层。
7、新砌墙砖 7-15天
①新墙不要一次砌到顶。
②新墙顶部的砖要斜砌防止后期降沉。
8、挂网处理 1天

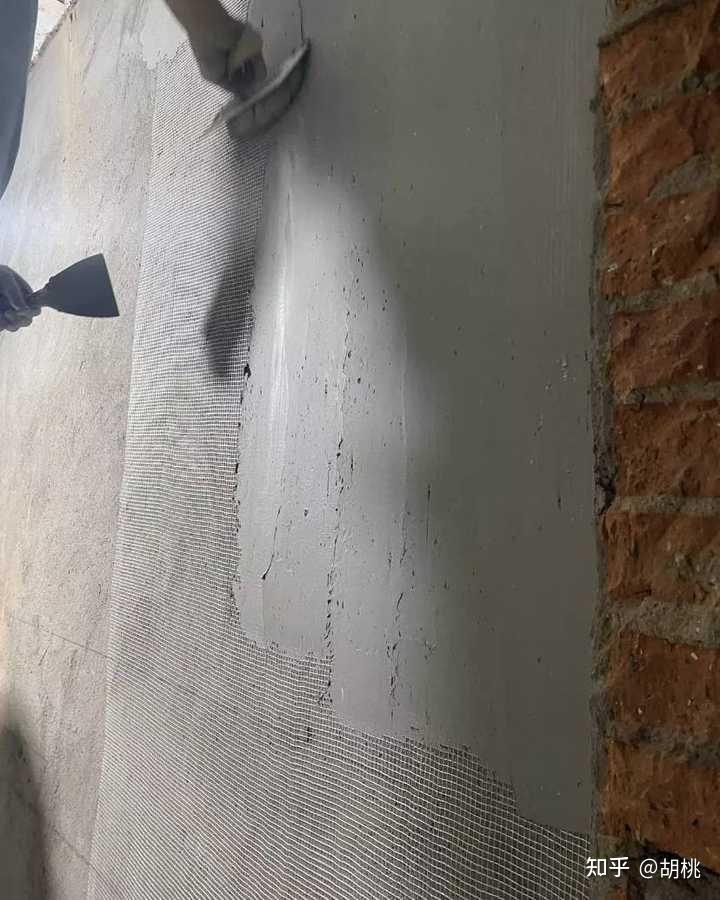

①新旧墙体间做挂网处理,可减少开裂可能。
②没必要全屋挂网。
9、垃圾清运 1天
①拆改会产生大量建筑垃圾,要跟物业确认放置的地点。
②垃圾清运是常见漏项,提前跟装修公司确认是否包含清运费用。
担忧装修团队虚报瞒报,点击下方图片,查到你所在区域2024最新装修费用明细,包含所有工程环节的100多项人工物料单价明细,利于参照价格,防止出现额外收费和遗漏项目:
点下方卡片拿2024最新报价
精准预估102项人工和材料费
拿着详细清单去对比,不怕被忽悠
三、水电改造
10、水电开槽 2-3天
①管道需要埋在墙里,所以墙面要开槽。
②承重墙不能开橫槽,会导致墙塌陷。
③非承重墙开横槽不能超过30cm。
11、水路铺设 5-7天
①水管要用PPR管,更耐热抗压。
②水管要在电线下方,比较安全。
③冷热水管的间距至少要在15CM左右。

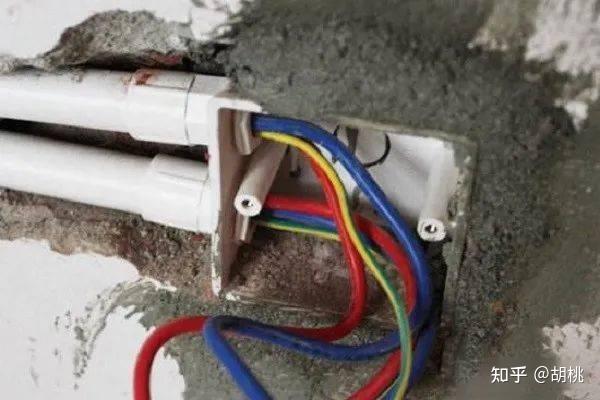

12、电路铺设 5-7天
①电线选BV线,使用寿命长不容易氧化。
②强弱电相交必须用锡箔纸包裏。
③一根线管里面,不能超过三根的电线。
13、水电验收 1天
水管必须进行加压检测,需要达到8到10个压力单位,持续30分钟期间不能出现渗漏现象,压力下降幅度不能超过0.05兆帕,这样的标准才算合格。
②检查强弱电箱的开关是否牢固,能否显示不同分路。
水电施工属于关键的基础工程,其质量关乎整体效果,因此对承建商的技术能力标准很高,选择时需谨慎,完工后务必亲赴工地检查,若专业知识不足,可聘请专业监督协助。
我在水电环节亲自进行了检查,施工人员态度很端正,一次检查就顺利通过了。越到装修后期,越能体会到寻找一家值得信赖的装修公司的必要性,因为我曾经吃过亏,个别工人如果不监督就会偷懒。
对建造流程不甚明了,忧虑未来居住问题,建议诸位在土巴兔寻访装修团队,该平台能提供3至5家本地声誉卓著的装修企业,另附赠3到8回无偿的现场检查,唯有检查通过方可支付款项,并且款项分五阶段偿付,尾款占比达20%,使您牢牢掌控交易主导权:
点击下方卡片就能找
综合全国300多个城市排名
已为4100万业主找到靠谱装修公司
四、瓦工阶段
14、地面找平 1天
①用水泥砂浆修补地面的平整度。
②铺瓷砖没必要做地面找平。
③铺地板之前测量是否需要做找平的工作。
15、卫生间回填 1天
①下沉式的卫生间需要用回填材料抬高地面。
不可以使用建筑垃圾进行回填,这些废料边缘尖锐,表面崎岖,非常容易刺穿基层的防水材料,进而引发卫生间渗水问题
陶粒回填操作起来更加省力便捷,它具有很强的吸水能力,表面十分平滑,而且不会损伤防水层。
建筑垃圾回填,不推荐

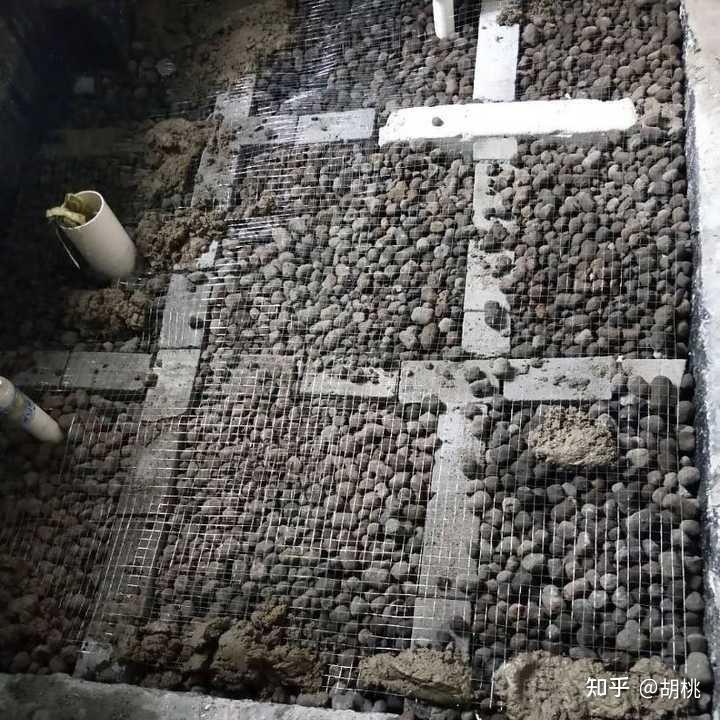

陶粒回填,推荐
16、防水处理 3-5天
①墙面用刚性防水,地面用柔性防水。
淋浴区的高度达到1米八,其余地方距离地面大约三十厘米,洗手台的高度是一米二。
③地面做蓄水24小时防漏水检查,确保楼下无漏水现象
17、瓷砖铺贴 7-15天
①铺墙砖前要在墙面上拉毛,防止瓷砖脱落。
②瓷砖通铺、海棠角、地砖上墙、墙地对缝都要提前说。
③卫生间要留出3%-5%的坡度,把地漏放在最低处。
18、贴门槛石 0.5天
①瓷砖通铺的客厅和卧室不用做过门石。
②卫生间门口一定要安装,防止水漫出来。
19、包管道0.5天
用轻钢龙骨包下水管,注意提前包好隔音棉。
20、美缝2-3天
①除尘保洁,清理缝隙,深度5mm,选择跟瓷砖同色的美缝剂。
②打胶角度不低于45°,均匀移动,掌握好力度和频率。
21、瓦工验收1天
地砖借助工具检测是否平整,偏差不超过两毫米,墙砖之间的空隙介于三毫米到五毫米之间。
②标准规格墙砖不能有空鼓,超大瓷砖允许一定范国的空鼓。
22、成品保护0.5天
①贴水电警示贴,防止后续施工破坏水电。
②贴地面保护膜,防止后续施工破坏瓷砖。
瓷砖铺设和水电改造类似,都属于装修投入较大且关乎居住感受的重要部分。如果卫生间地面坡度处理不当,导致排水不畅,就会出现洗澡时水漫延的情况。正因如此,建议业主在瓷砖施工阶段亲自到场把关并确认质量。
推荐给没空到场监督或者不熟悉验收流程的朋友咱们的土巴兔”装修保“服务,首先,分期付款,比如分5次支付(传统方式一般分3次),其次,在”水电施工--铺瓦工作--项目完成“这些关键步骤中会派3到8次工作人员上门检查,确认合格后才将款项按阶段付给装修企业。
入口处已备好相关资料,它能依据个人需求与财力,自动筛选出3至5家本地声誉较好的装修企业,并且能够查阅这些公司的社会评价以及客户反馈。
点下方卡片就能找
综合全国300多个城市排名
已为4100万业主找到靠谱装修公司
五、木工阶段
23、背景墙2-3天
①根据客厅及电视的尺寸来决定背景墙的大小。
②不要用大理石或者复杂造型,容易过时。
24、贴石膏线2-3天
①装饰墙顶面,石膏线要垂直铺贴。
②有柜子的地方先预留等柜子装好再铺贴。
25、做窗帘盒1天
①制作窗帘盒的材料与吊顶材料需一致。
②窗帘盒靠墙的底板须与墙面紧贴,避免后期变形。
26、吊顶施工5-7天
①吊杆距离主龙骨端部不能超过300mm,否则应增设吊杆。
②主龙骨间距为900mm,次龙骨间距为300mm。
③石膏板上的钉眼通要用防锈钉眼腻子进行处理。
27、安装室内门1天
提前确认由木工师傅安装还是商家安装
28、木工验收1天
检查吊顶的缝隙、转角、拼花、钉眼等细节
担心装修公司隐瞒项目或减少内容,可借助这个工具,只需三秒钟就能算出您家房屋在2024年的最新半包和全包装修费用,会详细列出五个主要施工环节所需的材料及人工成本,便于进行价格比较,至少可以避免装修花费过高。
点下方卡片算你家2024最新报价
精准预估102项人工和材料费
拿着详细清单去对比,不怕被忽悠
六、油工阶段
29、刷墙地固1-3天
①墙地固就是水泥地面固化剂,便于地面的清扫。
②刷墙固要在水电完工后,刷腻子前刷。
③毛坏房和旧墙翻建议都要墙固。
30、刮腻子3-5天
①通过填补或整体处理的方式清除基层的高低不平。
②腻子要刷足2-3遍,干后再用砂纸打磨细腻。
③阴暗潮湿的地方用抗霉腻子,阴阳角处理也很重要。
31、刷乳胶漆5-7天
①遵循“一底两面”的原则,先底漆后面漆,前一遍干透后再刷。
②乳胶漆一定要严格按照漆桶上的比例加水,不能随意添加。
深色系乳胶漆需要另外收费,超过三种颜色也单独计价,涂刷前务必进行颜色测试。
32、油漆验收1天
①用手电简照墙面,没有明显的沙眼、浮尘。
②手感平整、光滑,无挡手感、无明显颗粒感。
③用2m靠尺检查墙面,误差不超过3mm,顺平可以放宽标准。
再来两点和钱有关的建议:
乳胶漆首要达标条件,是符合国内“十环认证”,不必特意寻求“五合一”“儿童漆”“无甲醛”。
乳胶漆使用超过三种色彩,每增加一种就要多支付200元费用,选择深色乳胶漆的话,每平方米还需额外加收5元,相比之下,刷大白墙最为经济实惠。
对装修费用心中无数,不妨借助下方的计算工具进行估算,该工具依据本地当前市场情况提供2024年的装修价格清单,其中包含各项工程涉及的物料及人工成本明细,这样至少可以避免花费过高:
点下方卡片算2024最新报价
精准预估102项人工和材料费
拿着详细清单去对比,不怕被忽悠
七、安装阶段
33、安装橱柜 1天
①安装橱柜五金件打孔时,一定要避开墙里的水管。
②橱柜台面,炊烟灶具一起安装。
34、安装开关插座和灯具 1天
灯饰商和水电师傅一同抵达,开始安装吊灯,射灯,配置开关插座,并安装了弯头
35、安装卫浴洁具1天
马桶、花酒、水龙头、浴室柜、淋浴房
36、安装定制柜1天
主要是衣柜、书柜、餐边柜等。
37、整体验收1天
38、开荒保洁后入住 30天左右
